前言:裝潢付款地雷多,先懂眉角再簽約

「設計師說要一次付清才有折扣,真的可以答應嗎?」 「付款比例要怎麼談才合理?」 「錢付了,工班卻拖拖拉拉怎麼辦?」

以上這些情境,只要你有裝潢過房子,或正在考慮裝潢,大概或多或少都聽過類似的慘劇。裝潢市場說大不大,糾紛卻層出不窮,而這些糾紛的高峰,往往就發生在「付款」這個環節。

身為一個看過太多讀者踩雷的「業界朋友」,今天就來幫大家整理一套比較安全的付款方式。不是要幫哪間公司說話,而是把業界的遊戲規則攤開來,讓你自己判斷。


為什麼付款方式這麼重要?

很多人以為簽約前看清楚報價單就沒事了,卻忽略了「錢怎麼付」才是後半段的關鍵。裝潢工程少則兩三個月,多則半年以上,在這段時間裡,你的議價能力是隨著付款進度遞減的。

簡單說:

  • 錢在手上時,你是老大
  • 錢進了對方口袋,姿態就得放軟

這不是要你去刁難工班,而是要把「付款」當成一個風險管理的工具,讓雙方都有履約的動機。

好的付款方式,是讓設計師或工班願意認真做、讓業主也有籌碼要求品質的「共贏機制」。


業界常見的付款階段:5階段怎麼分?

目前市面上最常見的付款方式,是所謂的「5階段付款」或「4階段付款」。我們先來看看標準的5階段是怎麼分的:

第一階段:簽約金(訂金),通常 10-20%

這是確認雙方合作意向的費用。設計師開始繪製平面圖、細部設計圖,等於是用這筆錢「買」對方的時間與專業。

注意:這筆錢通常是不退還的,因為設計成本已經產生。簽約前一定要確認設計範圍與修改次數上限。

第二階段:開工款,通常 20-30%

正式動工前的款項,用來支付材料進場、工班調度等費用。這時工地正式啟動,水電管線可能已經在跑了。

第三階段:中期款/進料款,通常 20-30%

工程過半時支付,常見於木作進場、系統家具安裝、或泥作打底完成等階段。這個時間點通常是裝潢最燒錢的時候,材料費用集中。

第四階段:驗收款,通常 15-20%

工程主體完成,準備驗收時支付的款項。這個比例通常是你最有談判空間的,因為「最後一哩路」掌握在你手上。

第五階段:尾款,通常 5-10%

驗收完成後最後支付的款項。這筆錢通常建議等所有小瑕疵都處理完再付,別急。


推薦的付款比例:業界朋友的良心建議

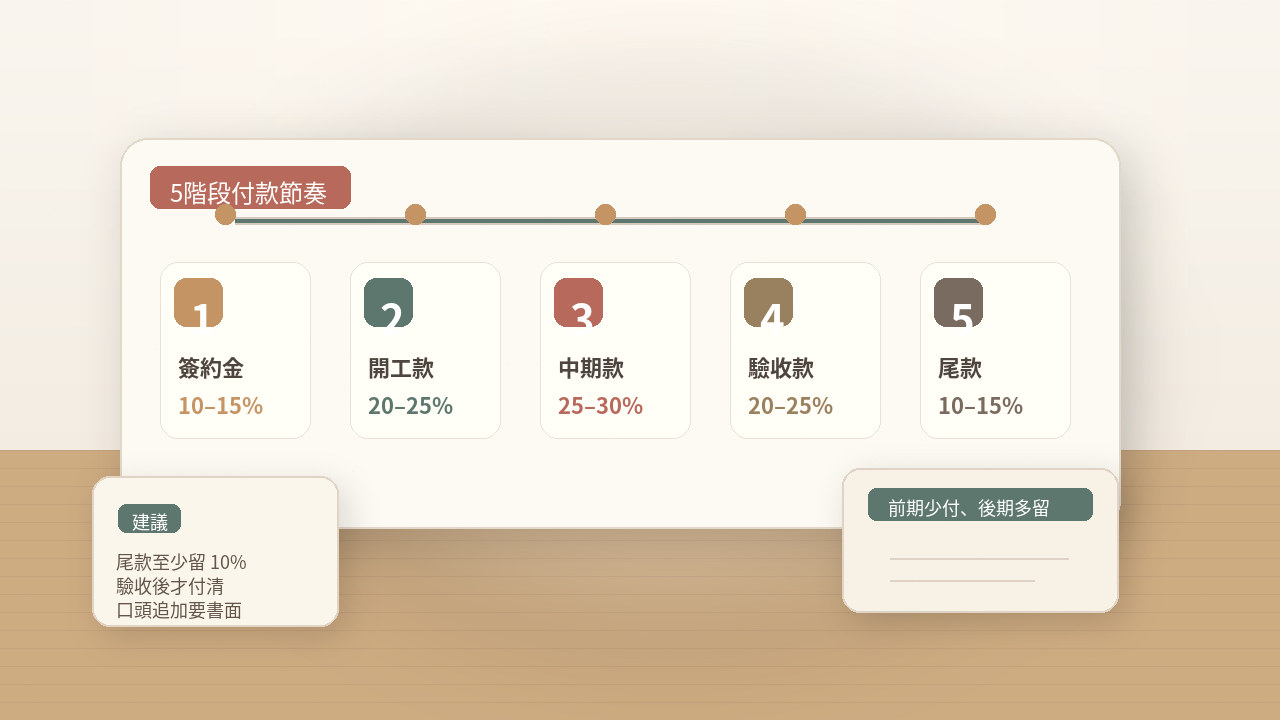

如果要我給一個「相對安全」的比例參考,我會建議:

階段 建議比例 重點提醒
簽約金 10-15% 確認設計範圍
開工款 20-25% 材料進場前
中期款 25-30% 工程過半
驗收款 20-25% 驗收完成後
尾款 10-15% 瑕疵修復後

原則是:前期少付,後期多留。 尾款建議至少留10%以上,作為「保證金」的概念。


這些付款方式千萬別碰

⚠️ 案例一:要求一次付清

有些設計公司會說「一次付清打9折」或「分期要加利息」。表面上看起來優惠,但風險極高。你一旦把全部款項都付出去,對方有沒有動力把你家的案子做到盡善盡美?

建議:如果真的很想要折扣,頂多做到「頭期款一次付清」,後續款項仍按工程進度支付。

⚠️ 案例二:前期付款比例過高

如果你遇到設計師一开口就要你付50%甚至70%,請三思。正常的公司不會靠預收現金來周轉。這個比例代表對方可能在「借新還舊」,或者是準備收錢跑路的徵兆。

建議:果斷換下一家。

⚠️ 案例三:驗收前要求付清尾款

正規流程應該是「驗收完成 → 付尾款 → 瑕疵保修」。如果對方說「最後尾款要先付才能給鑰匙」,這邏輯就有問題。

建議:尾款就是用來確保你有「最後話語權」的,別輕易放棄。


合約裡一定要寫清楚的付款條款

除了比例之外,付款方式還有幾個眉眉角角要寫進合約:

付款條件要具體化

不要只寫「驗收後付尾款」,要寫清楚「乙方通知甲方驗收,甲方應於X日內完成驗收,逾期視為驗收通過」。

遲延付款的違約金

也要注意自己遲延付款的責任,避免被抓到把柄。

工程變更的付款調整

施工中難免會有追加項目,合約要寫清楚追加的付款方式與時機,避免口頭追加後產生爭議。

扣款的觸發條件

例如:驗收發現缺失,廠商應於X日內修復,逾期未修復,甲方可委託第三人處理並於尾款中扣除。


不同預算的彈性建議

小資族(總預算50萬以內)

金額較小,風險相對可控,但仍然建議至少分3-4期。開工款不要超過30%,尾款建議保留10-15%。

中產階級(總預算50-150萬)

這是裝潢糾紛最常見的區間。強烈建議5階段付款,並把驗收款和尾款的比例提高,確保話語權。

高預算(總預算150萬以上)

金額大的案子,更要謹慎。建議考慮「履約保證」機制,由第三方公正單位保管款項,依工程進度分期釋放。


驗收時機與付款節奏的搭配

很多人搞不清楚「驗收」和「付款」的先後順序。我建議的節奏是:

  1. 初驗:主動通知廠商前來驗收,列出缺失清單
  2. 修復期:約定修復期限(通常7-14天)
  3. 複驗:確認缺失已修復
  4. 支付驗收款:複驗通過後支付
  5. 支付尾款:所有瑕疵處理完畢

千萬不要「師傅說OK就OK」,自己也要實際使用、檢查一遍。水龍頭開關幾次、插座插拔確認、門板開合測試,這些都是基本功。


遇到問題時的自保策略

情況一:工程延誤

合約要先寫好延誤的罰則(例如:每逾一日扣除工程總價的千分之X)。有了罰則,工班才有準時的動機。

情況二:品質不符預期

驗收時發現瑕疵,書面記錄(拍照、錄影)並以Line或Email正式通知,保留溝通證據。

情況三:設計師消失

這是最糟的情況。預防勝於治療——工程款不要一次付太多,是最好的保險。如果真的遇到,原則上可以寄存證信函催告,並考慮法律途徑。


結語:把付款當成管理的工具

裝潢付款這件事,說穿了就是一個「風險對沖」的遊戲。你希望廠商認真做,他就需要有一個「做到好才能拿到錢」的動機;廠商也希望你准时付款,好讓他資金周轉順暢。

好的付款方式,是讓雙方都有「把事情做好」的理由,而不是一方完全吃虧。

記住這個大原則:前期少付,後期多留;驗收通過再付錢;尾款是品質的最後把關。

懂了這些眉角,下次簽約時你就不會霧煞煞,而是有條有理地和設計師或工班談條件。

祝你裝潢順利,不要踩到付款的地雷!
